2025.12.03
国庫補助事業 追分手稲通橋補修ほか工事
どーもみなさんこんにちは。
マツボックリです。
この度札幌市の工事受注いたしました。
また、ブログ更新いたしますので、ご確認お願いいたします。

8月-1❗
どーもみなさんこんにちは。
マツボックリです😎
暑い日が続きます。皆さん如何お過ごしですか?
私は熱中症防止のためにクエンさんとニンニクをよく摂取するように心がけています。皆さんも熱中症には十分気を付けてください。
というところで、8月の作業内容のご紹介です👍。
また、今月からいよいよ西宮の沢24号線の工事が本格的に開始されました。

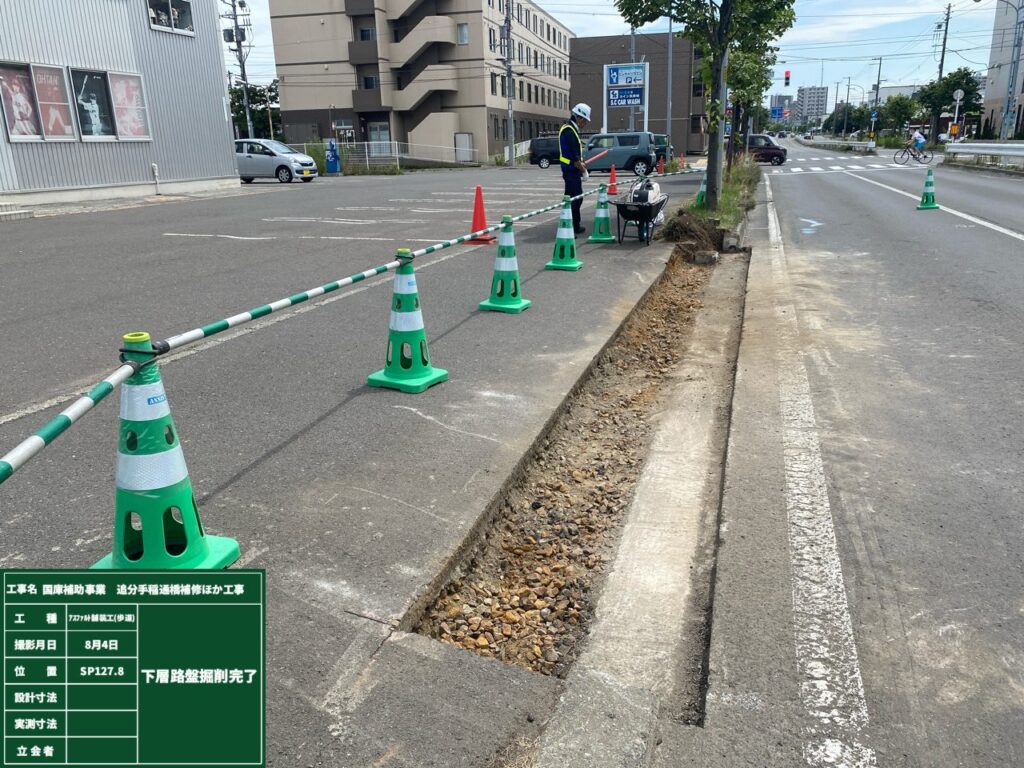

まずは縁石の部分取替を行っています。

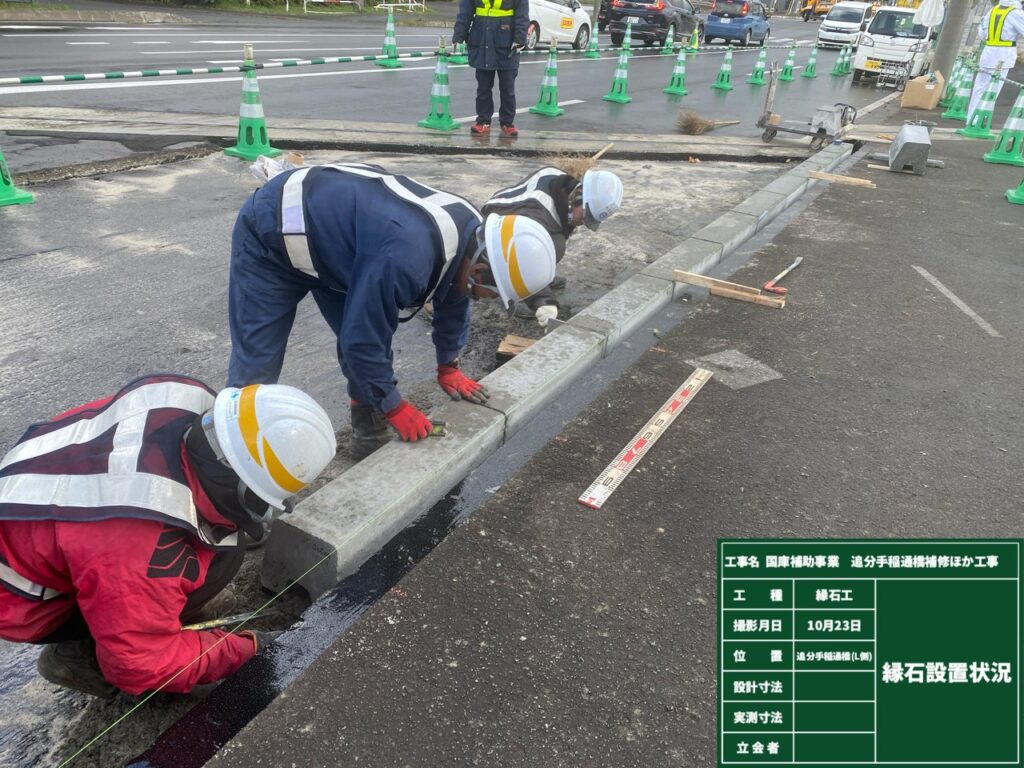

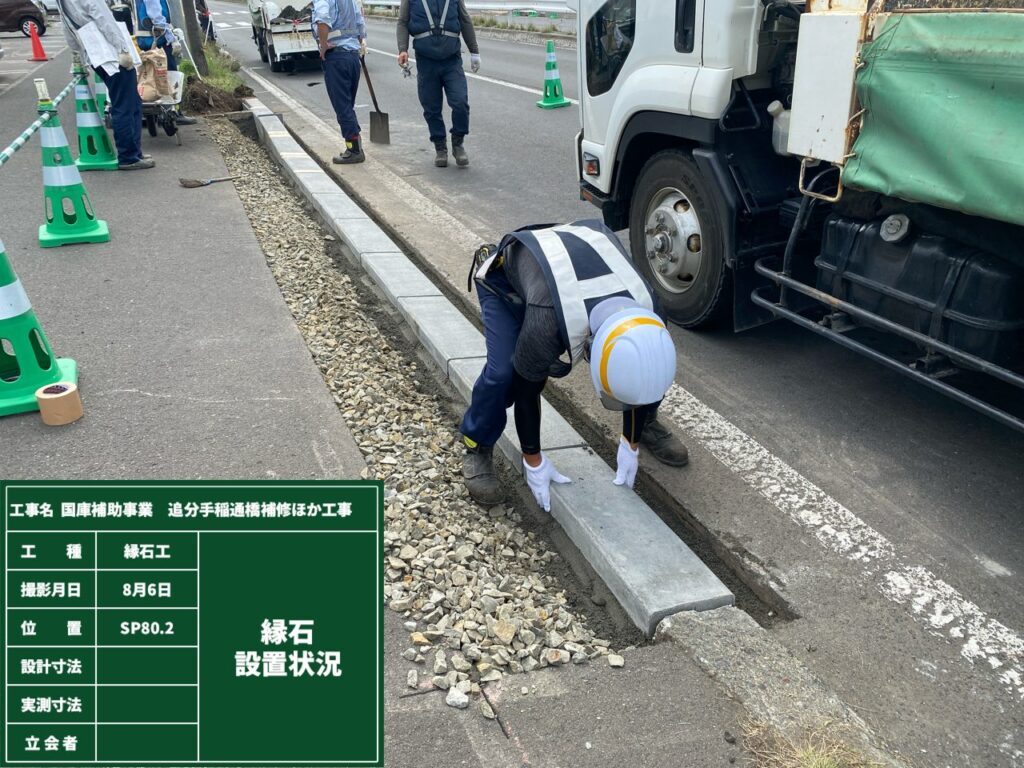

経年劣化による損傷や破損した縁石を部分的に撤去し、新しい縁石を設置しています。

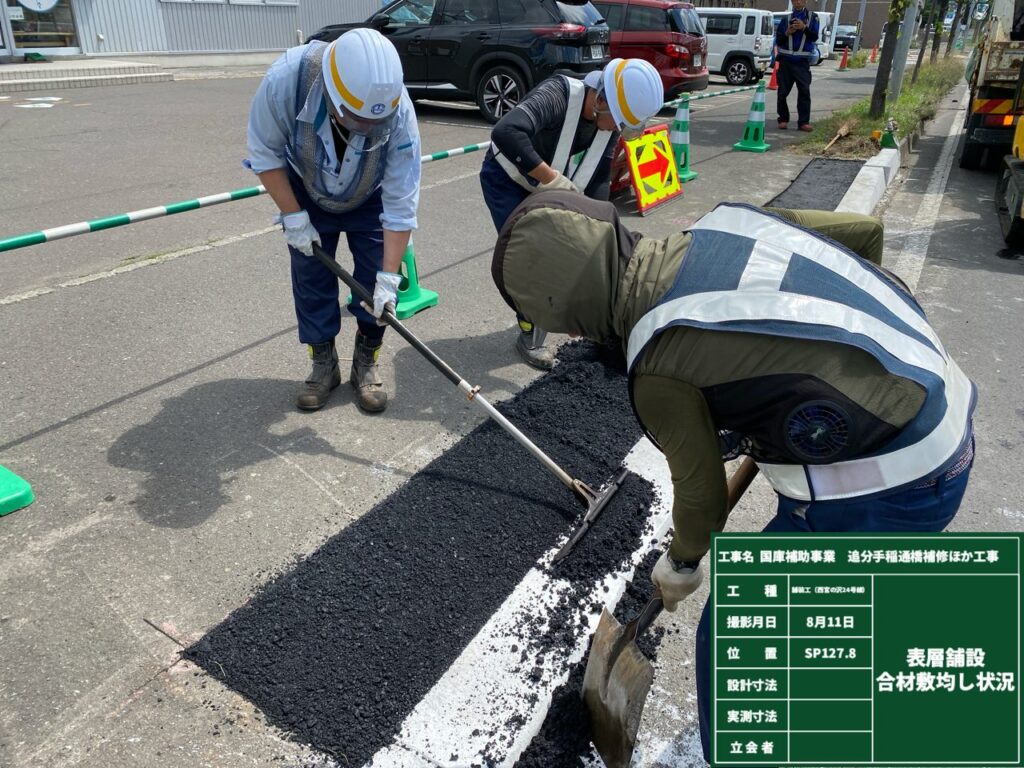

縁石の設置完了後、舗装を復旧し、アスファルト合材の温度が下がったことを確認し完了です。

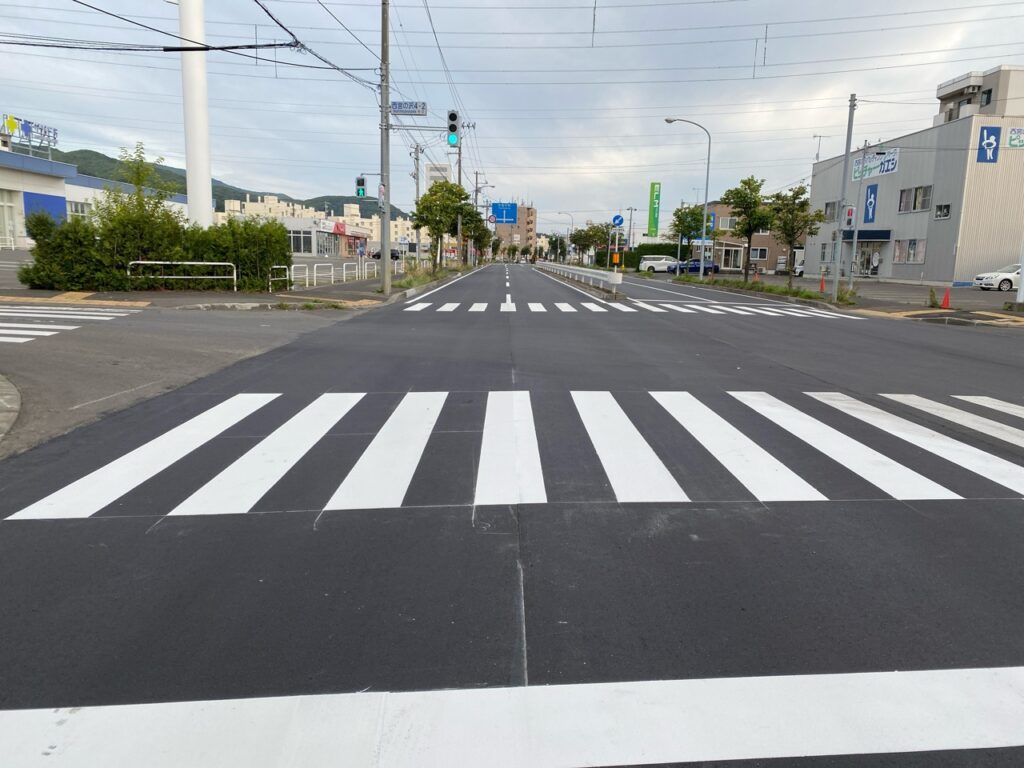

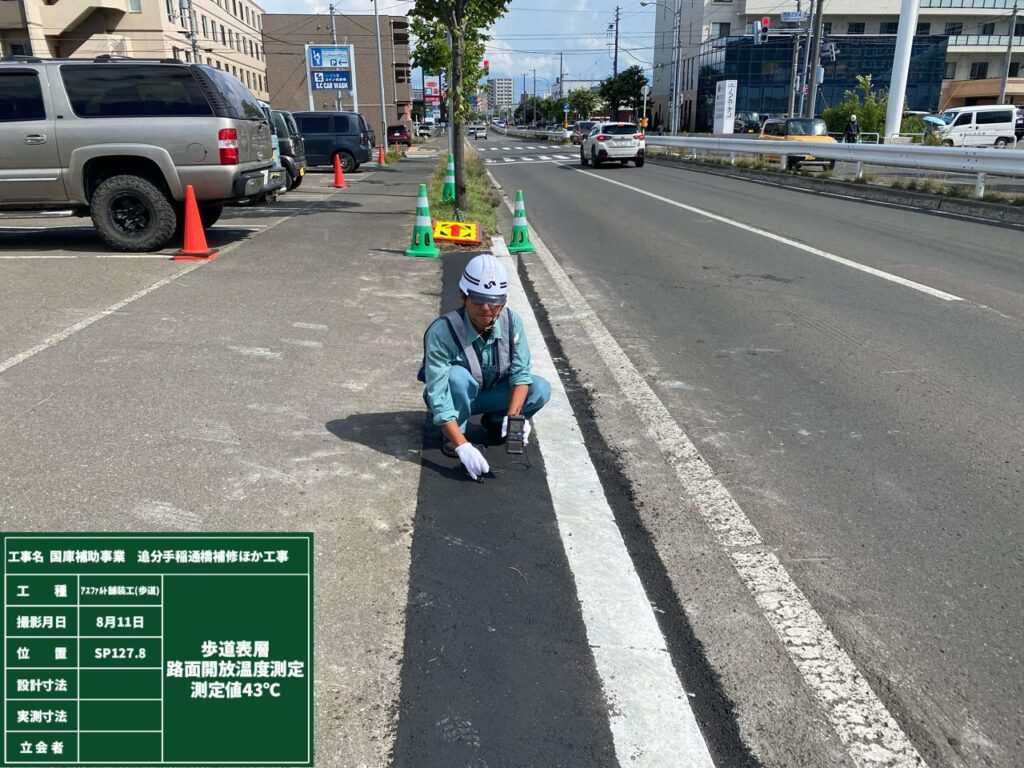

無事に縁石の取替が完了し、現場はお盆休みに入り、連休明けからはマツボックリ初の切削オーバーレイの施工を行っていきます。もしよろしければブログチェックしてみてください。
それではまた✋
8月-2✨
どーもみなさんこんにちは。
マツボックリです😎
連休中も暑い日が多かったですね🥵そうめんばかり食べていました。
スーパーに行くとそうめんのつゆが進化していまして、バリエーションが豊富でついつい買ってしまい、消費するのにほぼ連日食べていました。個人的にはみそ味のそうめんつゆが美味しかったので、みなさんも機会がありましたら試してみてください。
そんなこんなで連休明けの作業を紹介していきます。

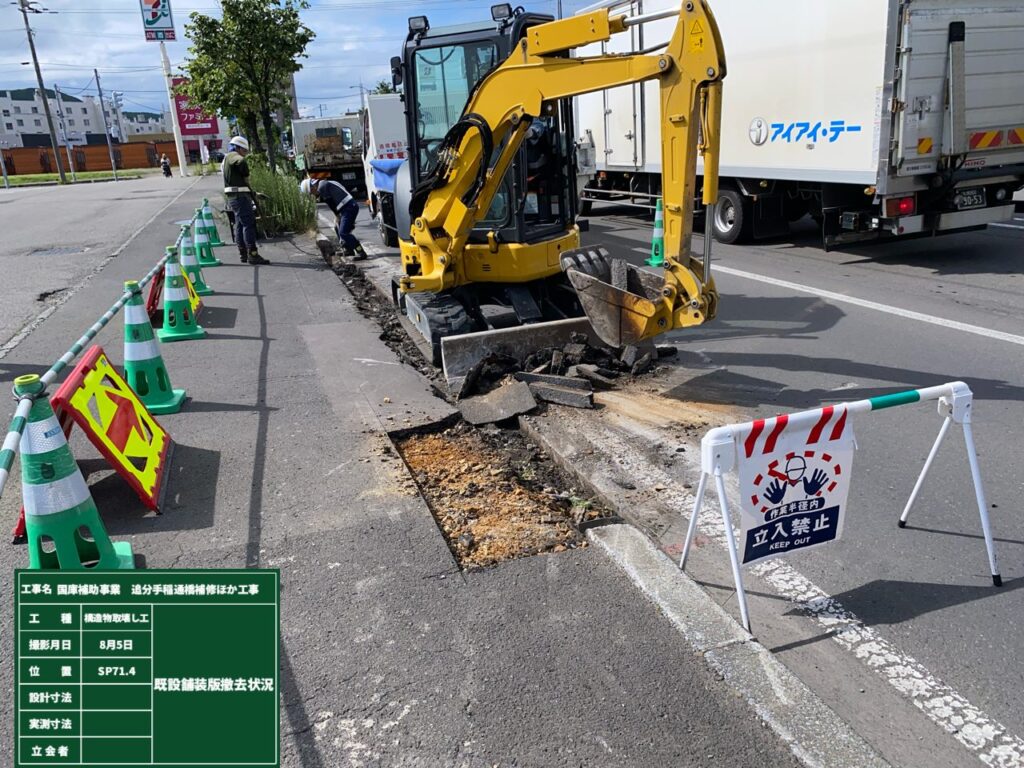

まずは、切削オーバーレイ工の路面切削から作業を行っていきます。

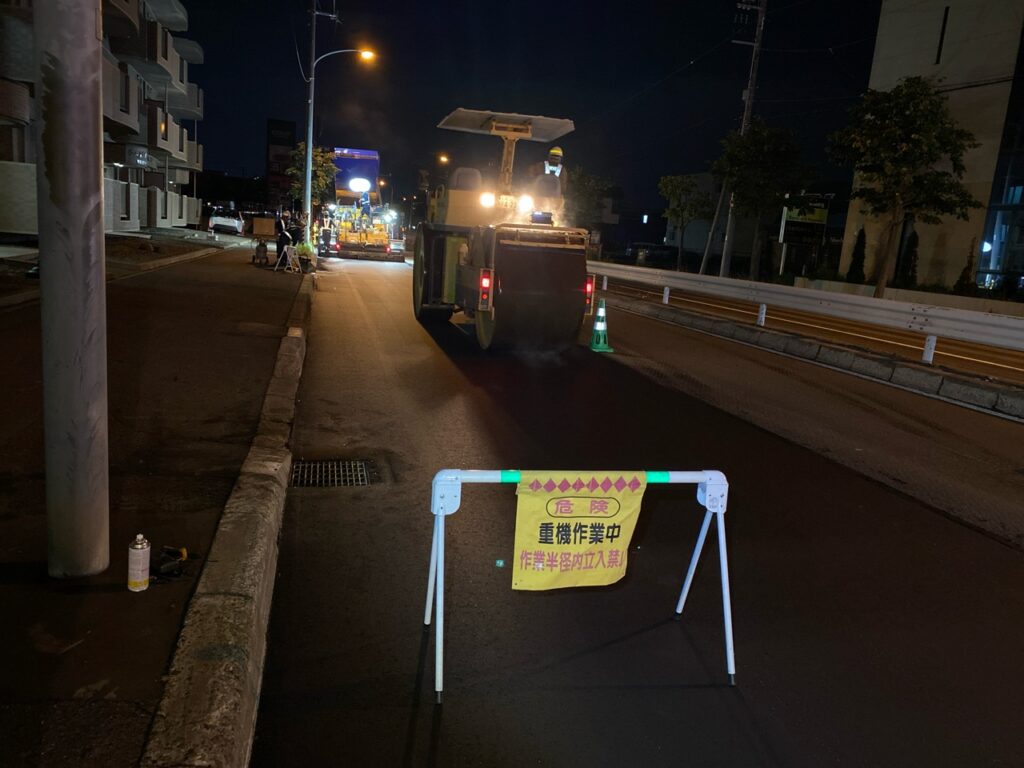

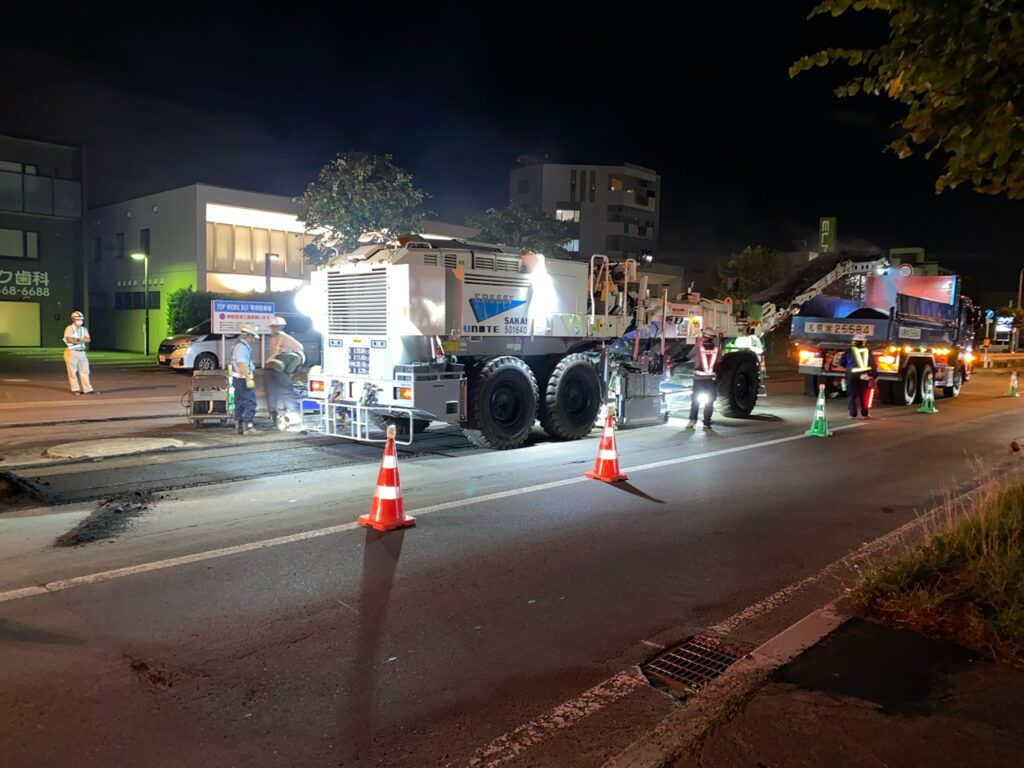

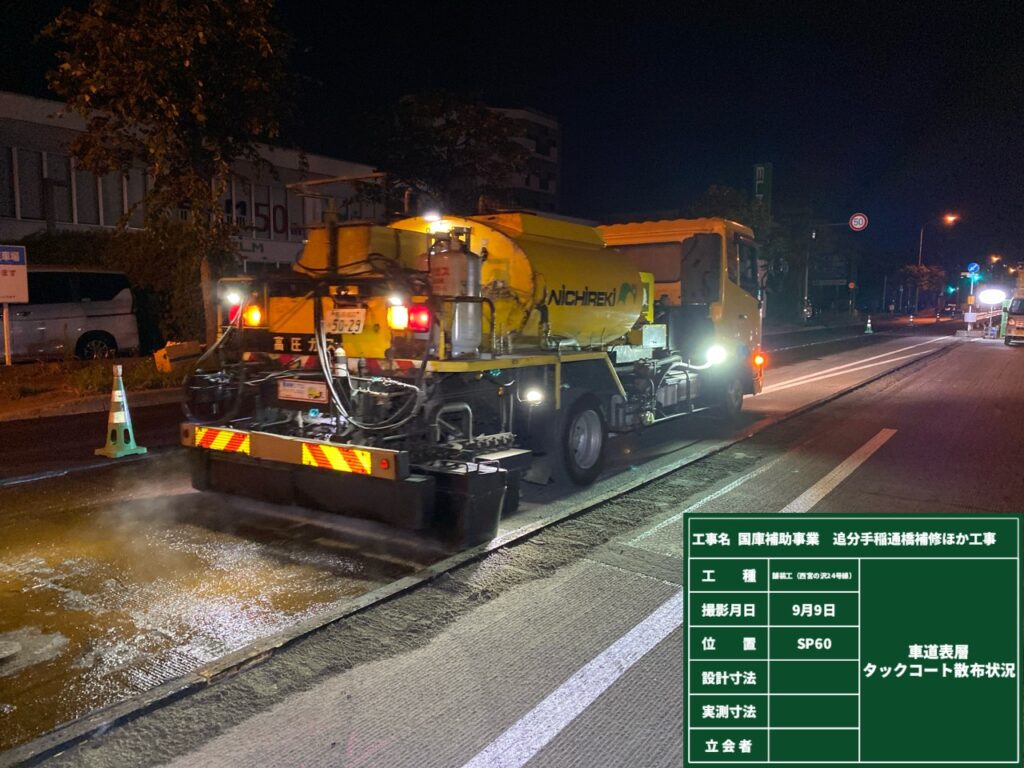

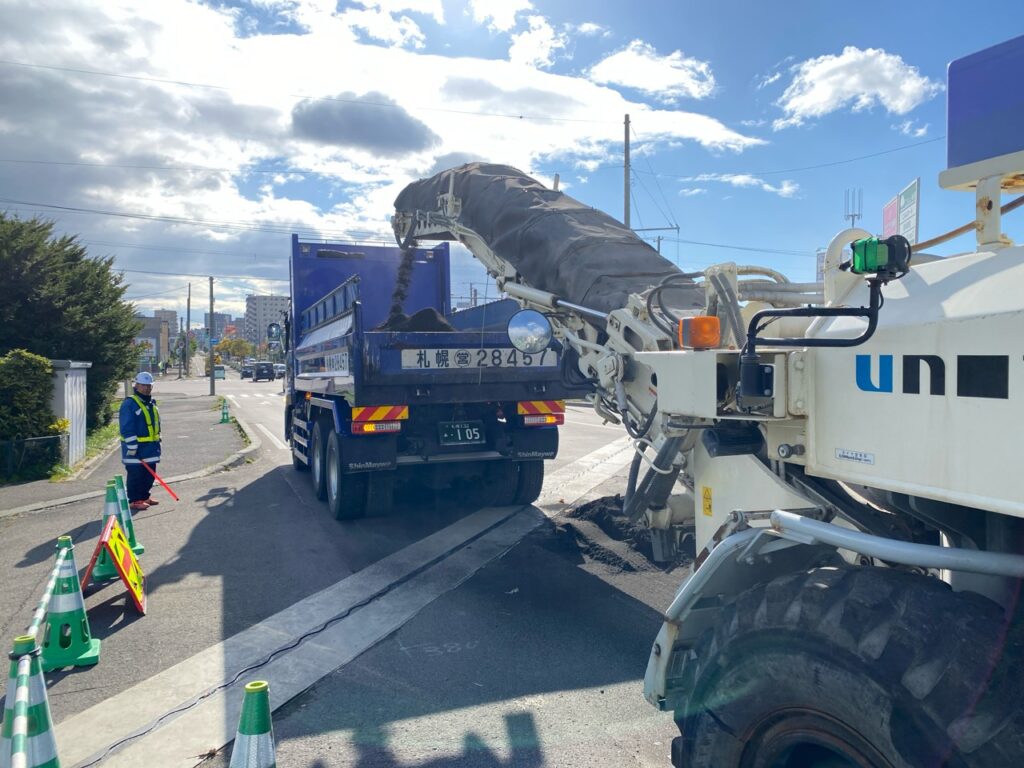

切削オーバーレイを施工には路面切削機と10tダンプなどの大型車両を使用しながら施工しますので、交通渋滞を緩和するため夜間に施工しました。

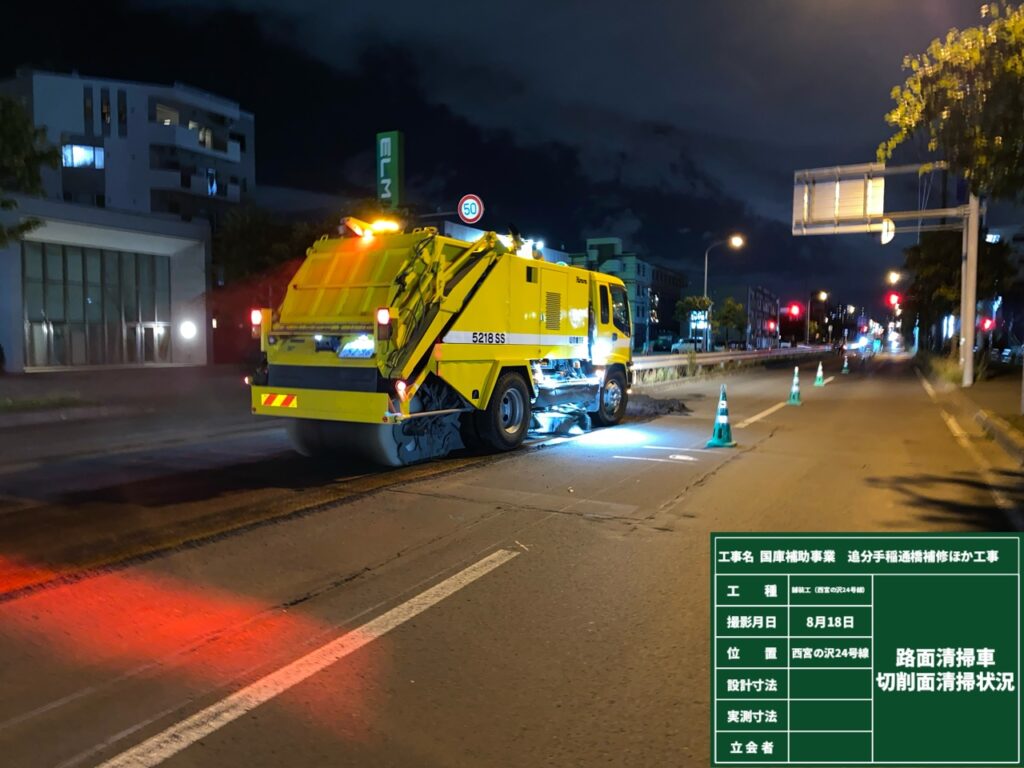

大型切削機で路面を切削し、表面に残った切削殻を路面清掃車で順次清掃していきます。

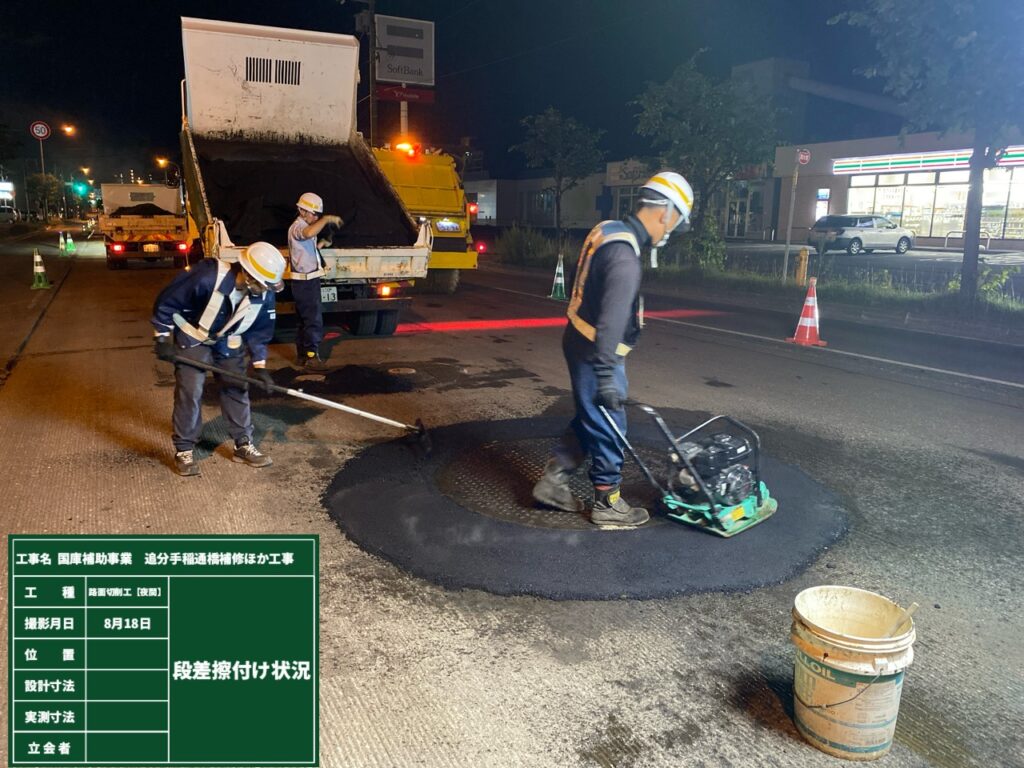

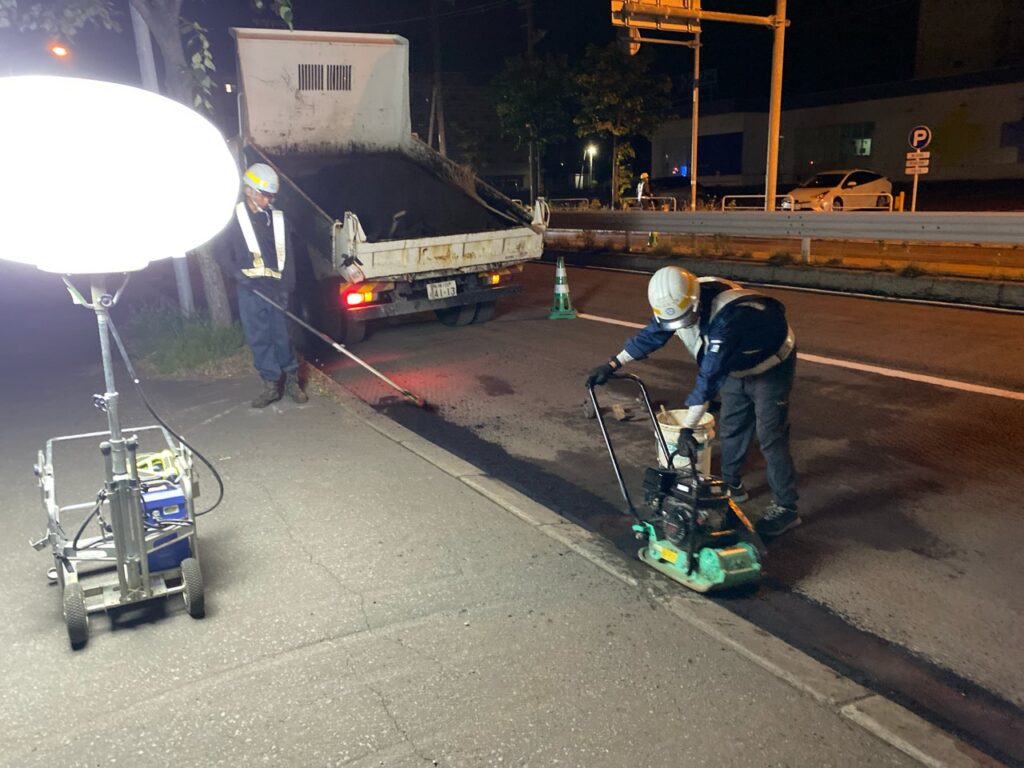

路面切削終わったところから、一般車両がスムーズに走行が出来るよう段差を仮舗装で摺り付けます。

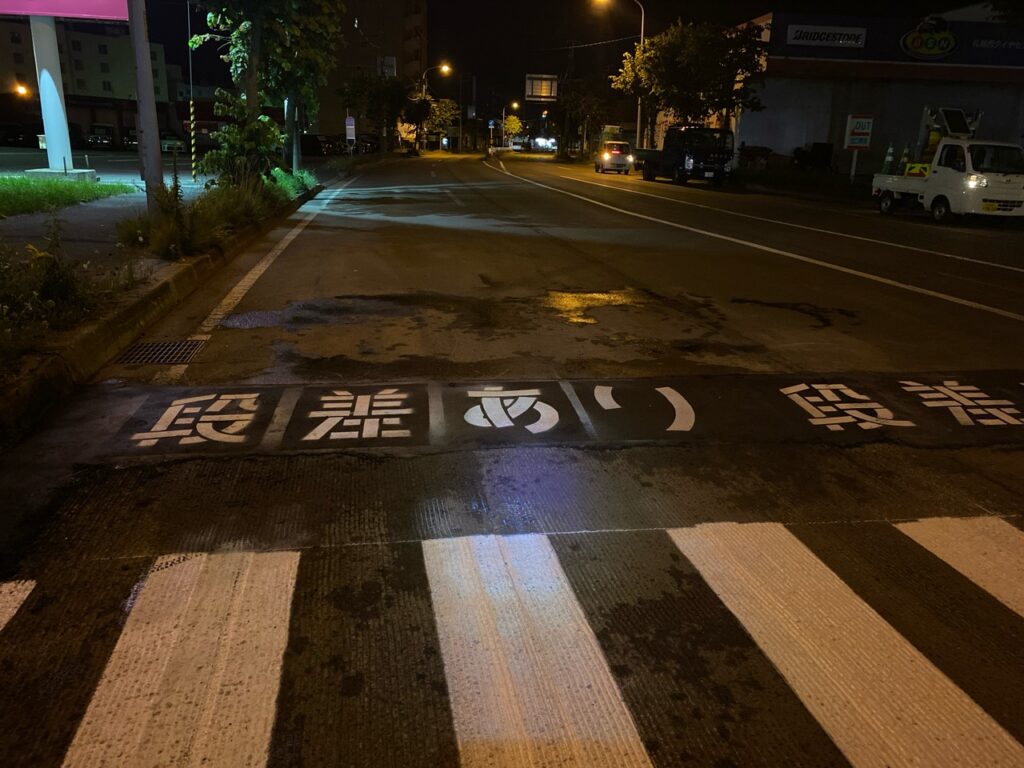

切削完了後から舗装を行うまで2週間程度間隔があきますので、走行されるドライバーの皆様には視認されやすいよう看板の設置や道路に表示を行っていますので、安全に走行していただきますよう何卒ご協力お願いいたします。
ということで今回はここまで😴
来月はクラック補修とオーバーレイ工を予定しています。それではまた✋
9月-1🐟
どーもみなさんこんにちは。
マツボックリです😎
暑かったり寒かったり、雨降ったりと季節の変わり目を感じ始めました。皆さん体調いかがですか?
寒暖の差があると体調を崩しやすくなるそうなので、休日に公園でストレッチをしていたところ、背中と後頭部が樹液だらけになって意気消沈しているマツボックリです。
そんなこんなで9月の施工内容の紹介です。😅
前回までは路面切削が完了いたしまして、路面のクラック補修を行っていきます。

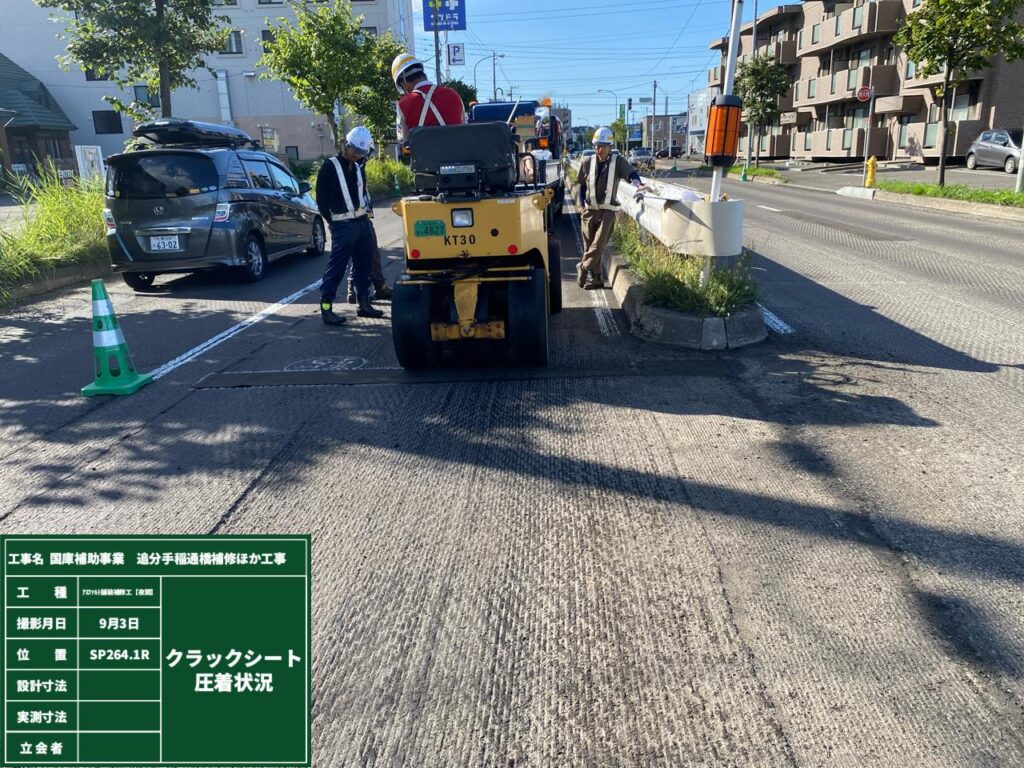

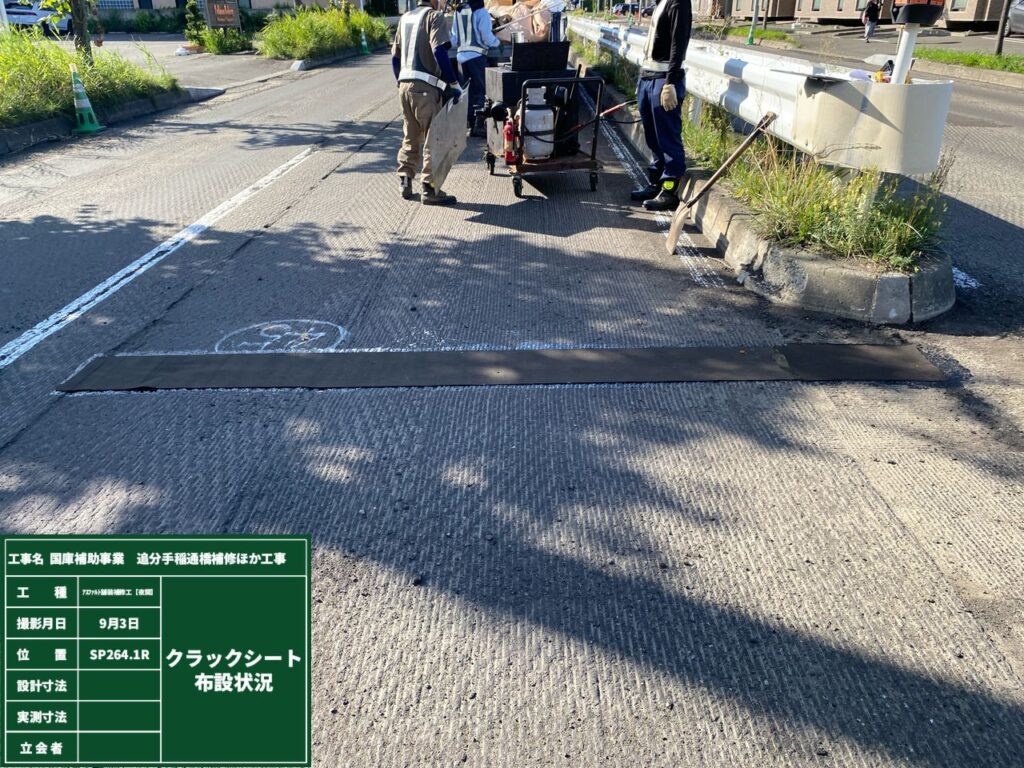

路面に発生しているクラックに加熱注入材を充填し、補修用のシートを張付けていきます。

これで下地の補修が完了したのでいよいよオーバーレイ工に取り掛かります。

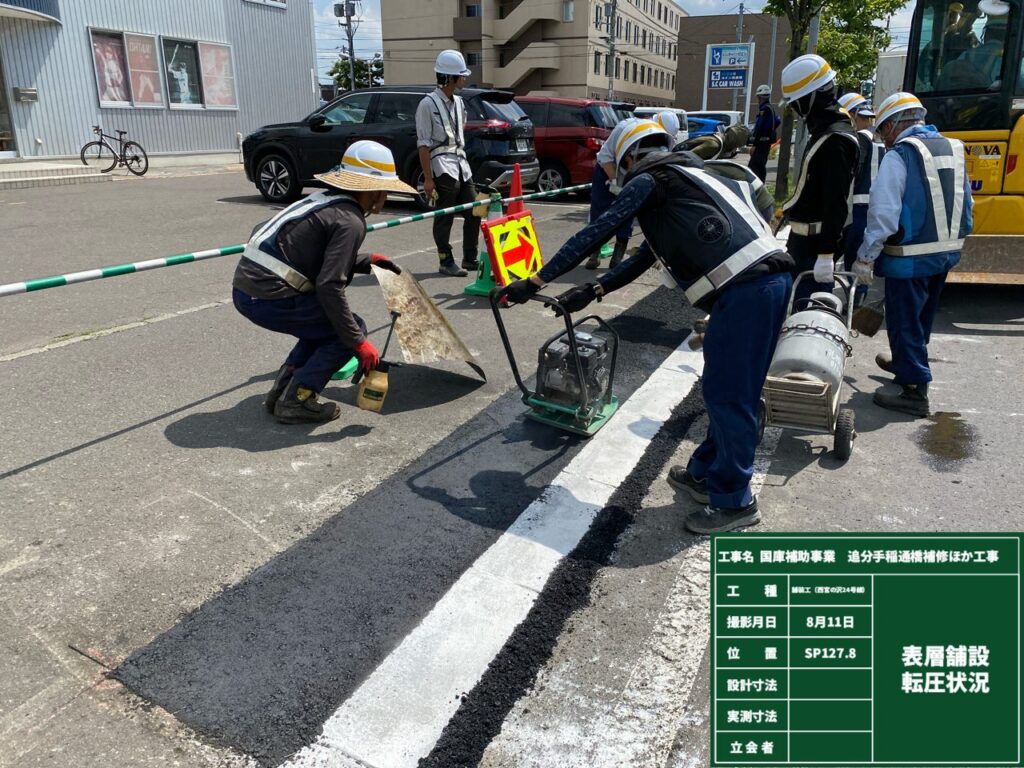

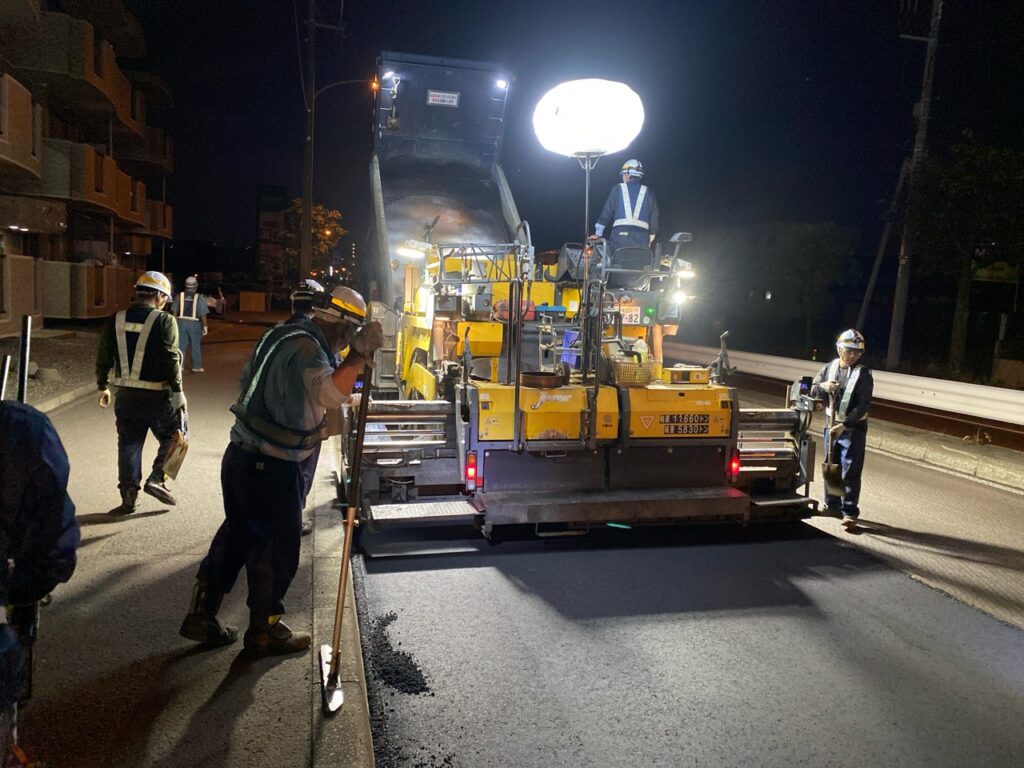

乳剤を専用の作業車で散布し、アスファルトフィニッシャーでアスファルトを敷均したのち、転圧機械で順次アスファルトを締固めます。

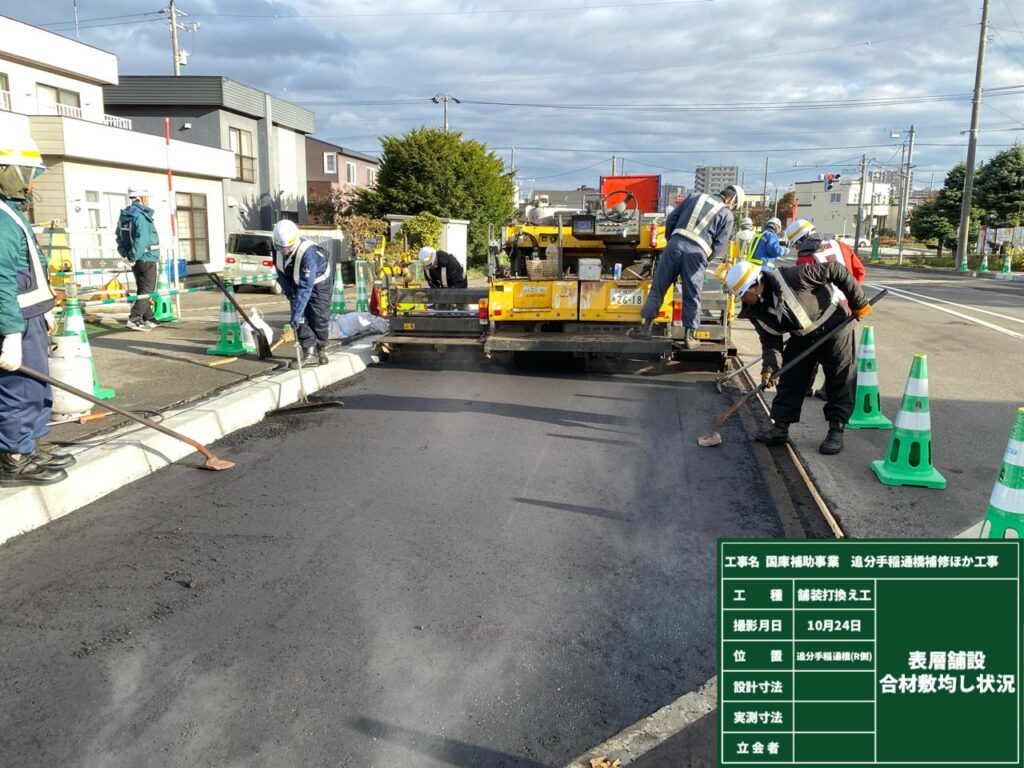

そして、完了した部分がこちら‼️

今回はここまで、次回は伸縮装置の交換を予定しています。
それではまた✋
10月🎴
どーもみなさんこんにちは🦊
いよいよ夏が終わり暗くなるのが早くなってきまして、肌寒くなってきました。皆さん体調いかがですか?
「運動の秋」「食欲の秋」などいろいろありますが、私は毎年「食欲の秋」を選択しています。しかし、今年はまだ美味しい物を全然食べれていません😅
美味しい物をたくさん食べれるように、10月の施工内容を紹介します。🤥
前回は宮の沢24号線のオーバーレイ工が終わりまして、追分手稲通橋び紹介になります!

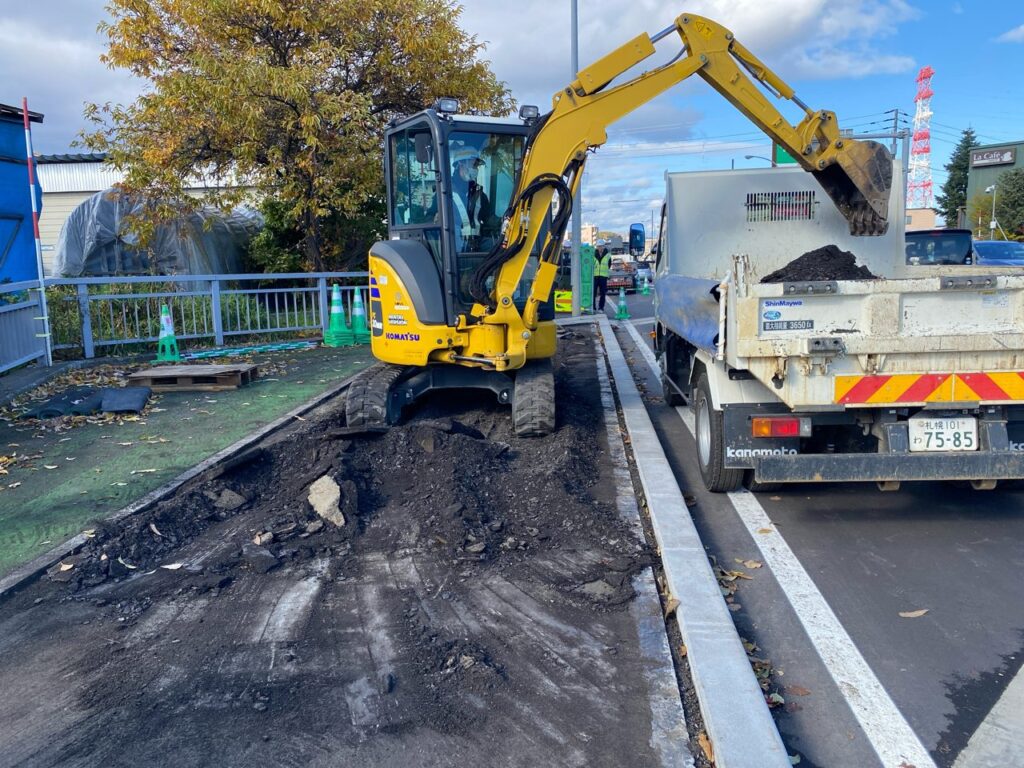

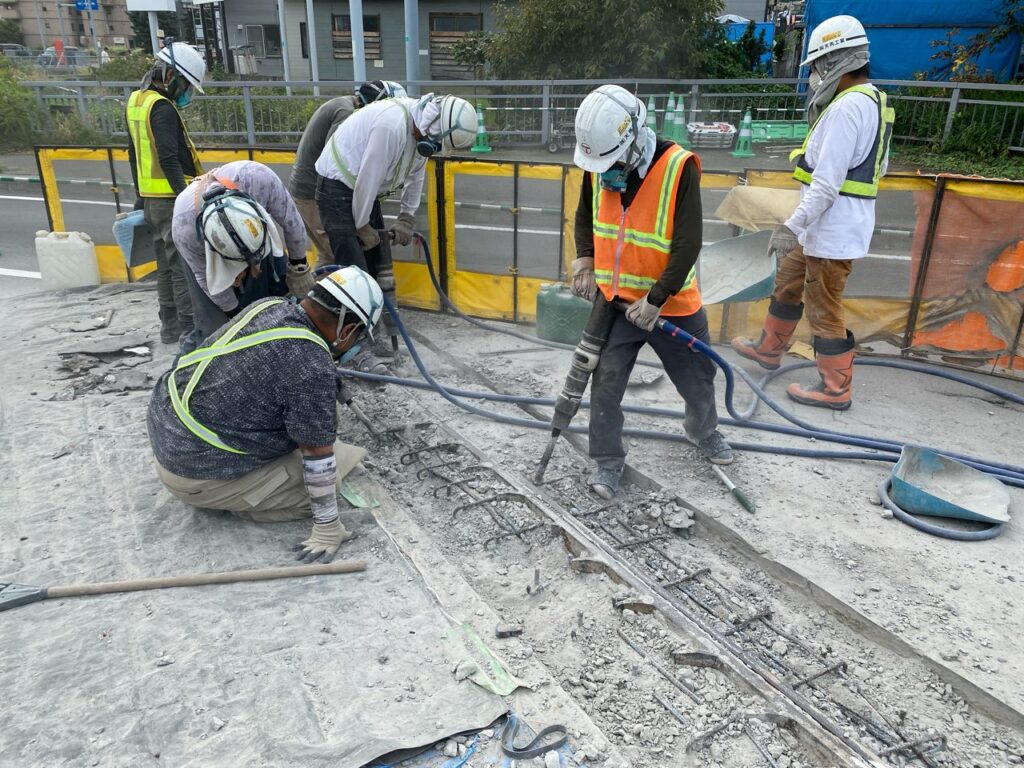

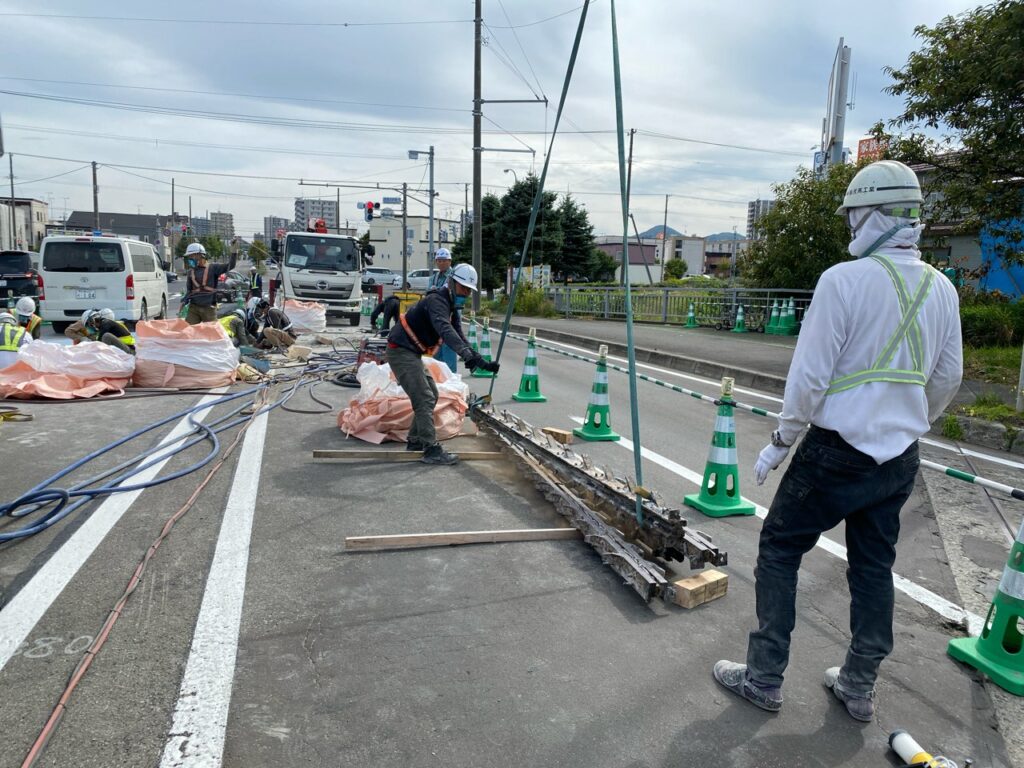

追分手稲通橋では古くなった「伸縮装置」の取替を行います。まずは古い伸縮装置の撤去です。

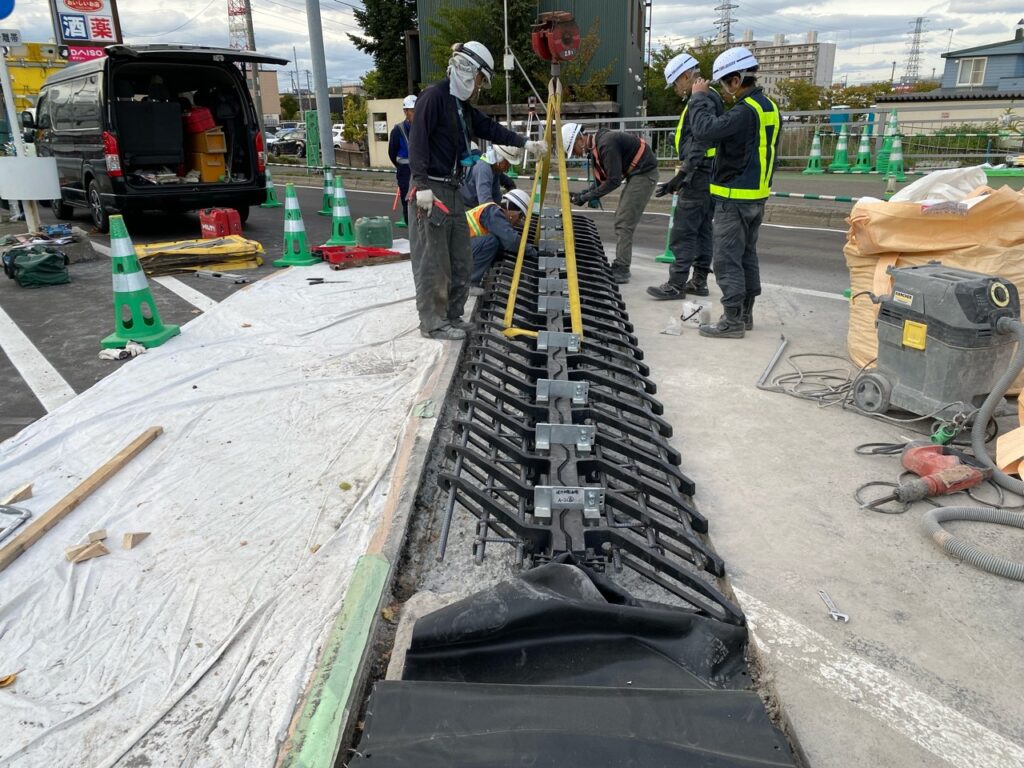

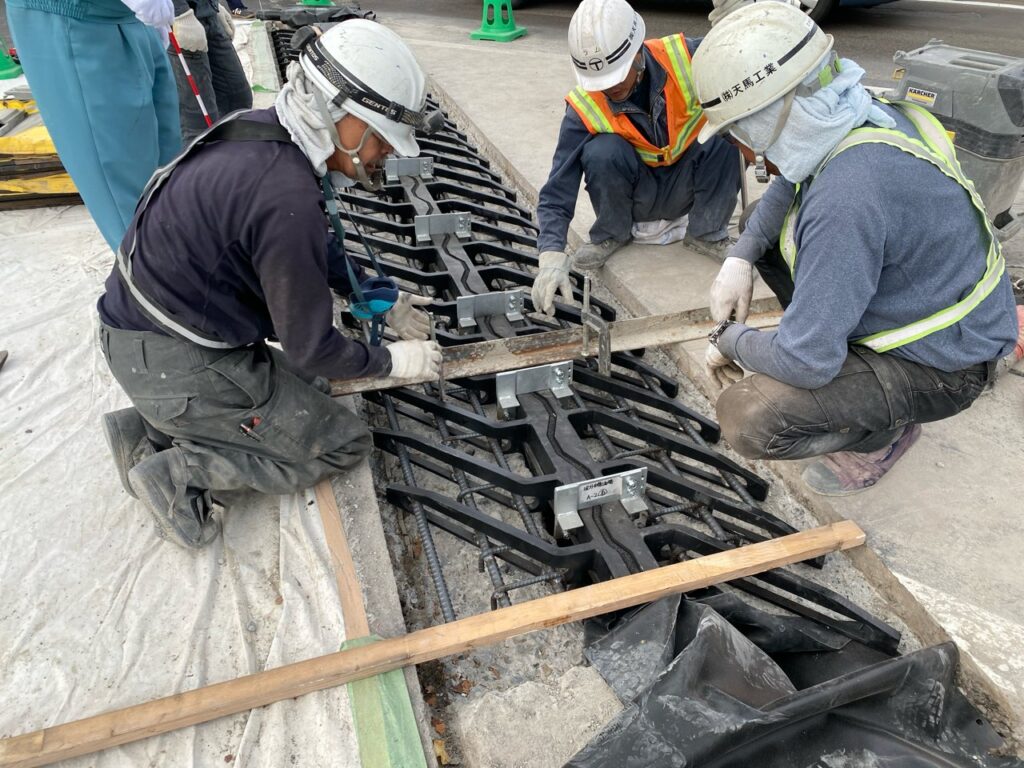

撤去完了後、新しい伸縮装置をセットし、ジェットコンクリートを周りに打設していきます。同様の手順で歩道部も取り替えます。

伸縮装置は約30mぐらいの長さがあり、一度にすべてを施工することが困難なため、今回は6分割に分けて施工を行いました。施工の途中では一部24H車線減少規制を設置し、通行される皆様には大変ご理解ご協力いただき誠に有難うございました。

伸縮装置の取替が終わりましたら、橋面防水に取り掛かります。

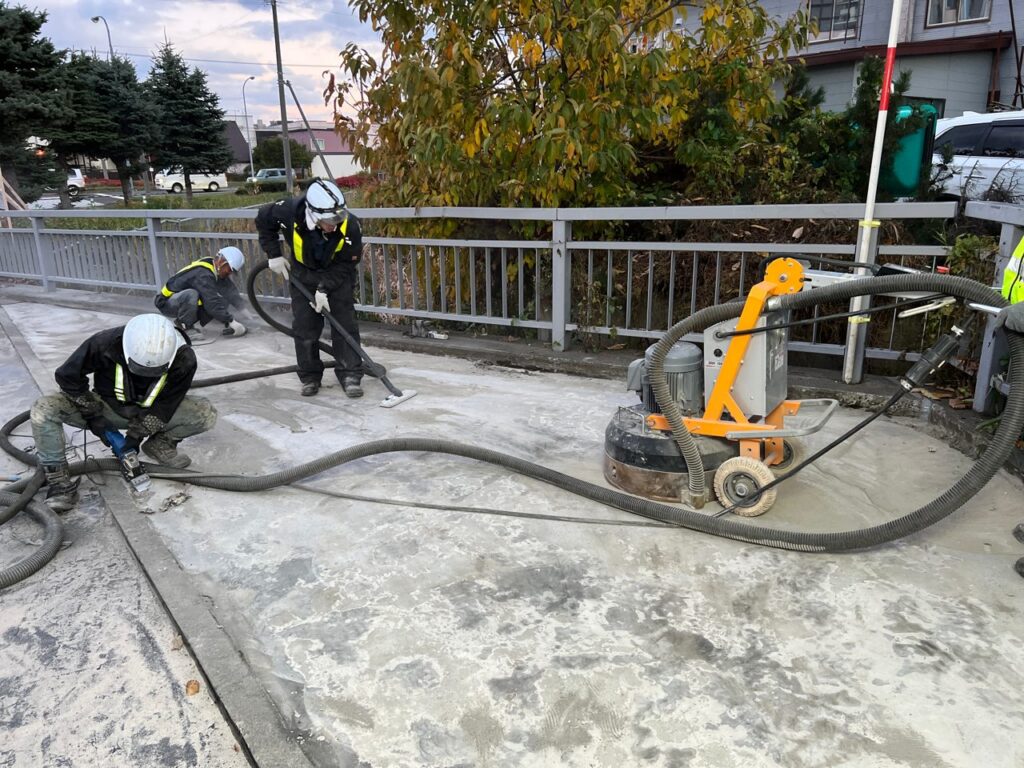

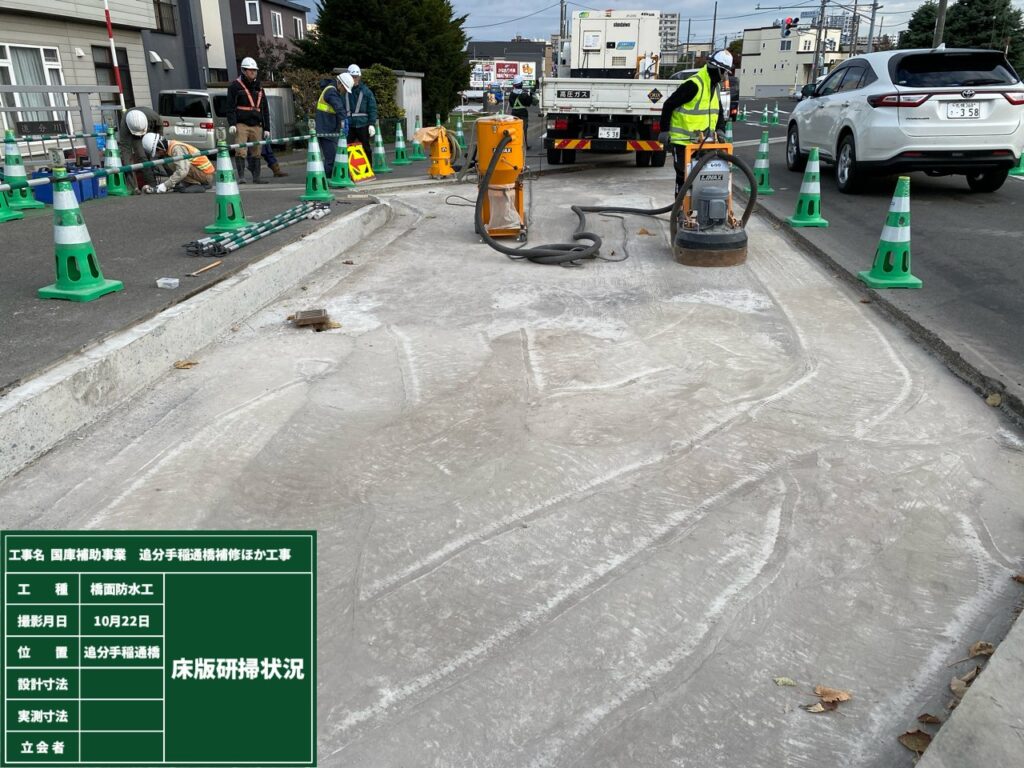

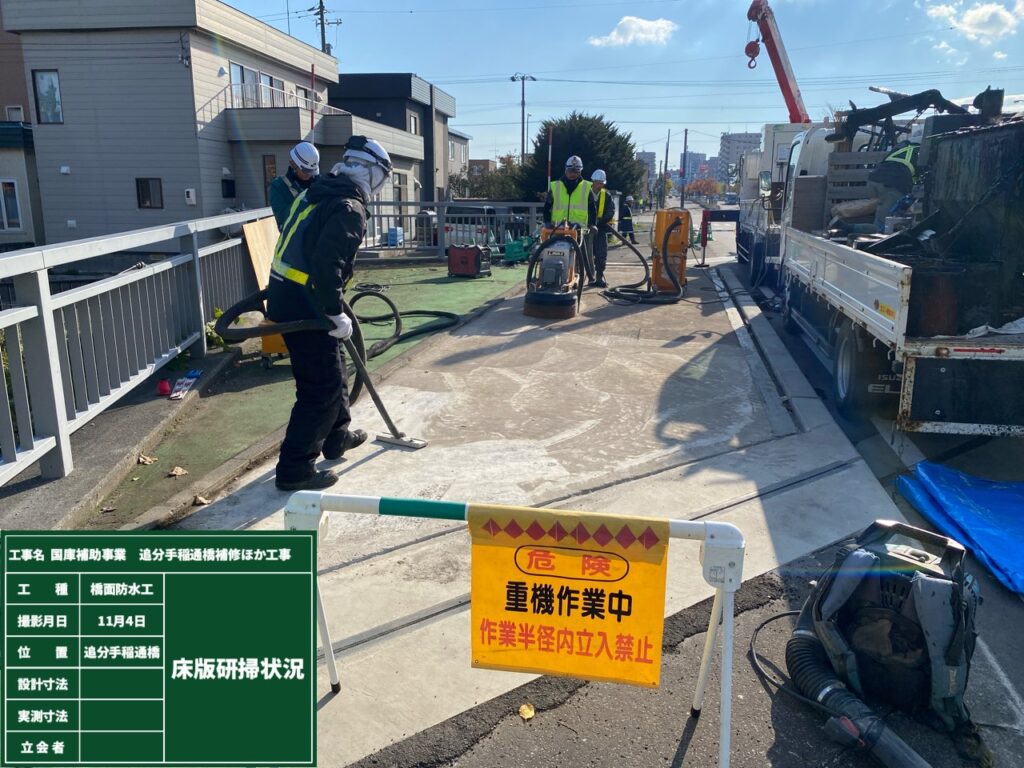

再び路面切削機を用いて舗装を切削し、縁石を撤去したのち、研掃機で橋のコンクリート表面を平滑にします🚧

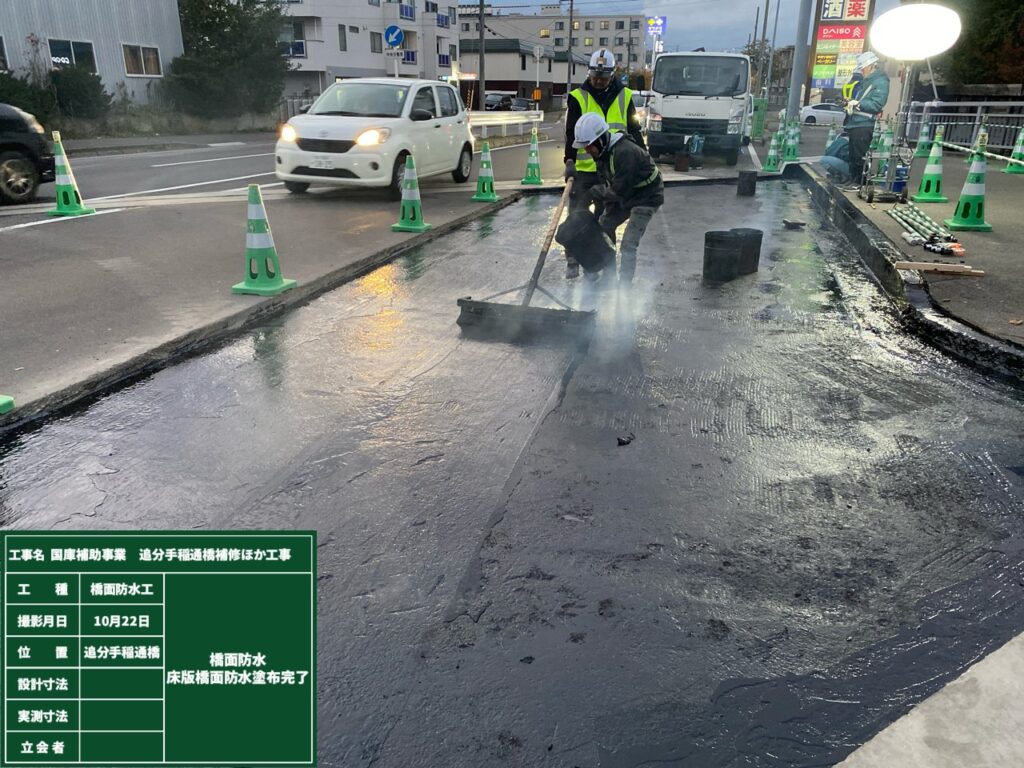

研掃が完了しましたら、塗膜防水を塗布し、縁石と舗装を復旧して車道部は完了です👍

ということで、10月の施工内容でした。

その他には、今月は全国労働衛生週間で現場事務所の整備を行ったり、地域の草刈りに参加したりと盛りだくさんの1ヶ月でした。

11月は追分手稲通橋の歩道の橋面防水と人工芝の設置を行う予定です。もし、お時間ありましたらcheckしてみてください。それではまた✋
11月🥶
どーもみなさんこんにちは😶🌫️
雨風強く気温がかなり低くなってきています。皆さん体調いかがですか?
寒くなるとなかなか布団から出れなくなるマツボックリです😪
工事もいよいよ終盤になり、竣工が近づいております。最後まで体調を崩さないよう、美味しい物を適宜補給しながら頑張ってまいります😋
そんなこんなで11月の施工内容の紹介です。

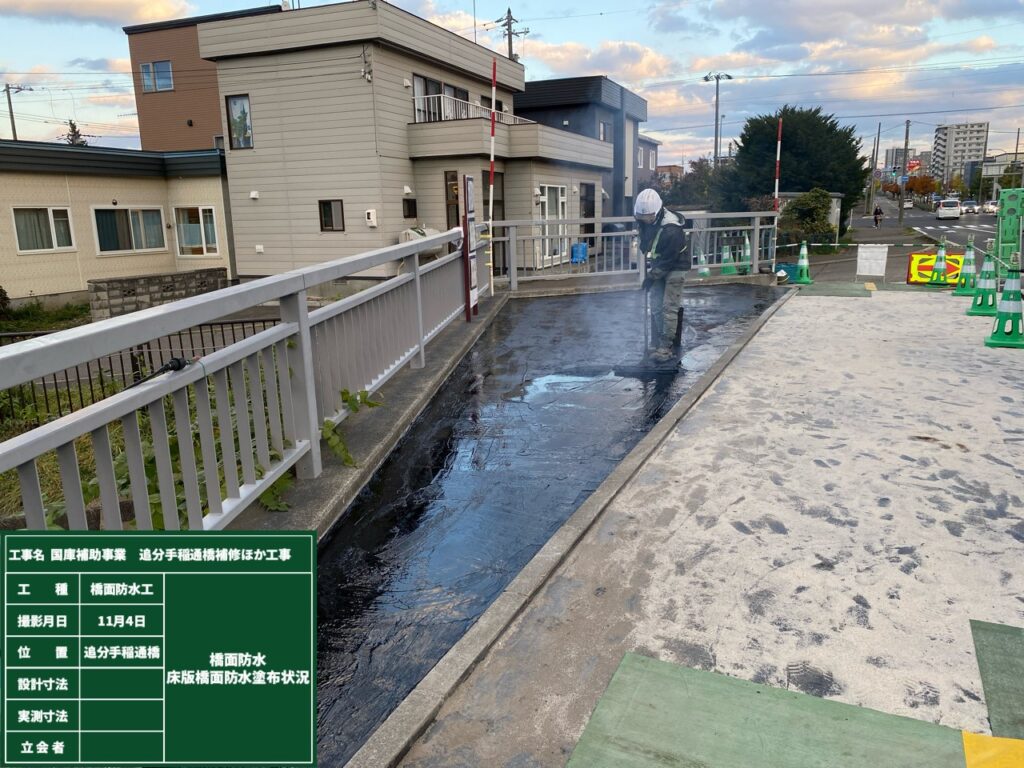

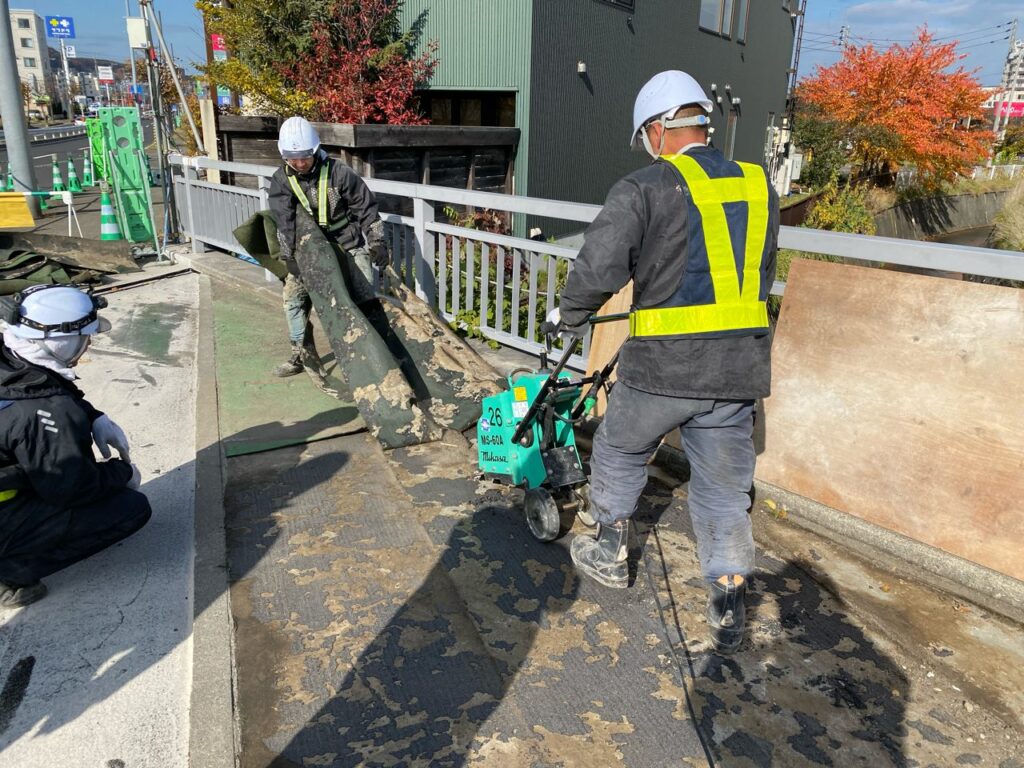

まずは先月の続きの歩道の防水からで、車道部と同様に舗装の切削・橋のコンクリート表面を研掃していきます。

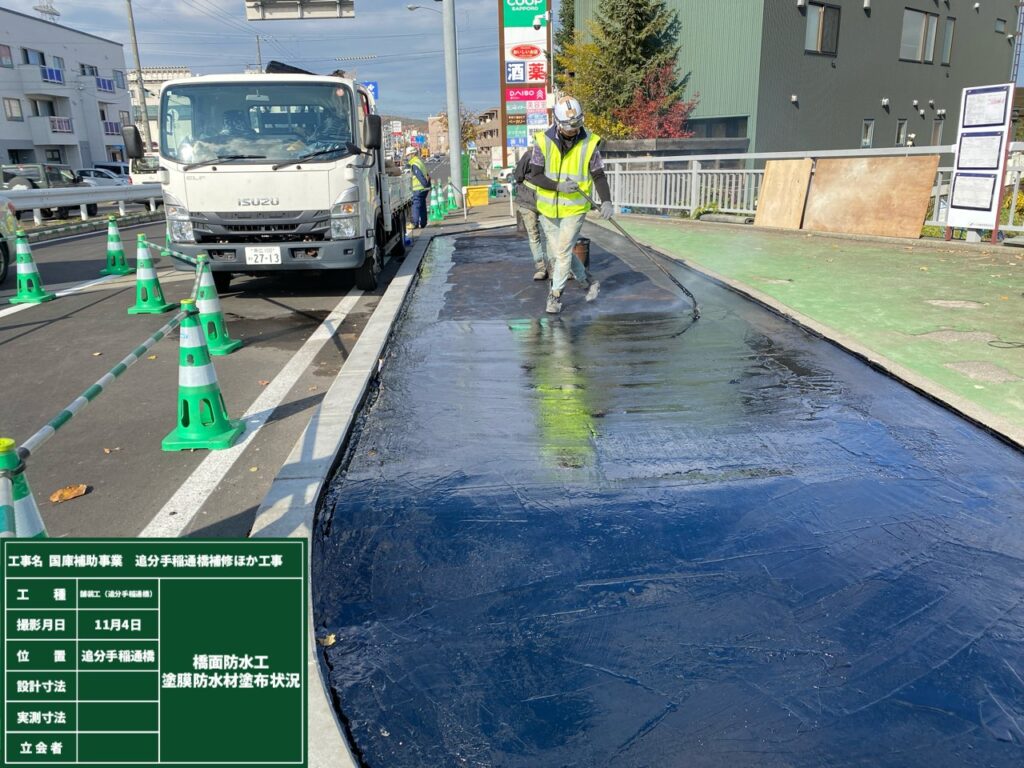

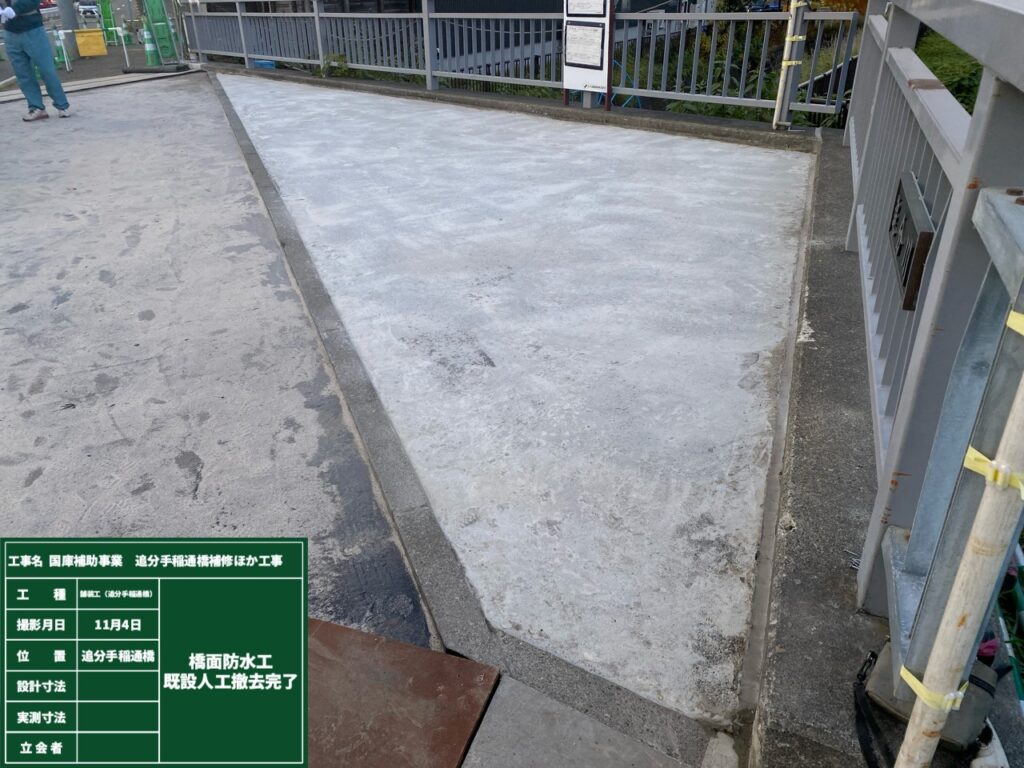

研掃が終わりましたら・・・そうです!防水を塗布し舗装で復旧します。

追分手稲通橋には人工芝が元々張付けてあり、今回張替の施工も行いました🔅
時間が多少前後しますが、古い人工芝を撤去し新しい人工芝を張付けております。

既設人工芝の接着剤がなかなか取れなくて、職人さんと難航しましたが、なんとか無事に撤去が完了しました。

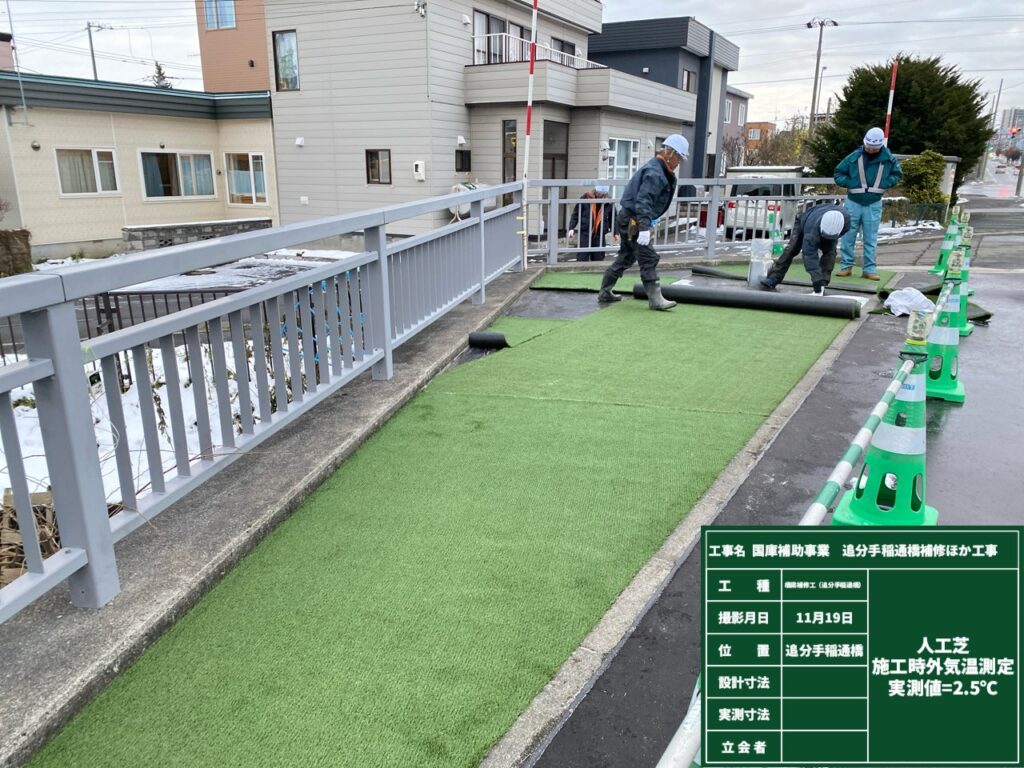

歩道同様に防水材を塗布して、新しい人工芝を張付けます。

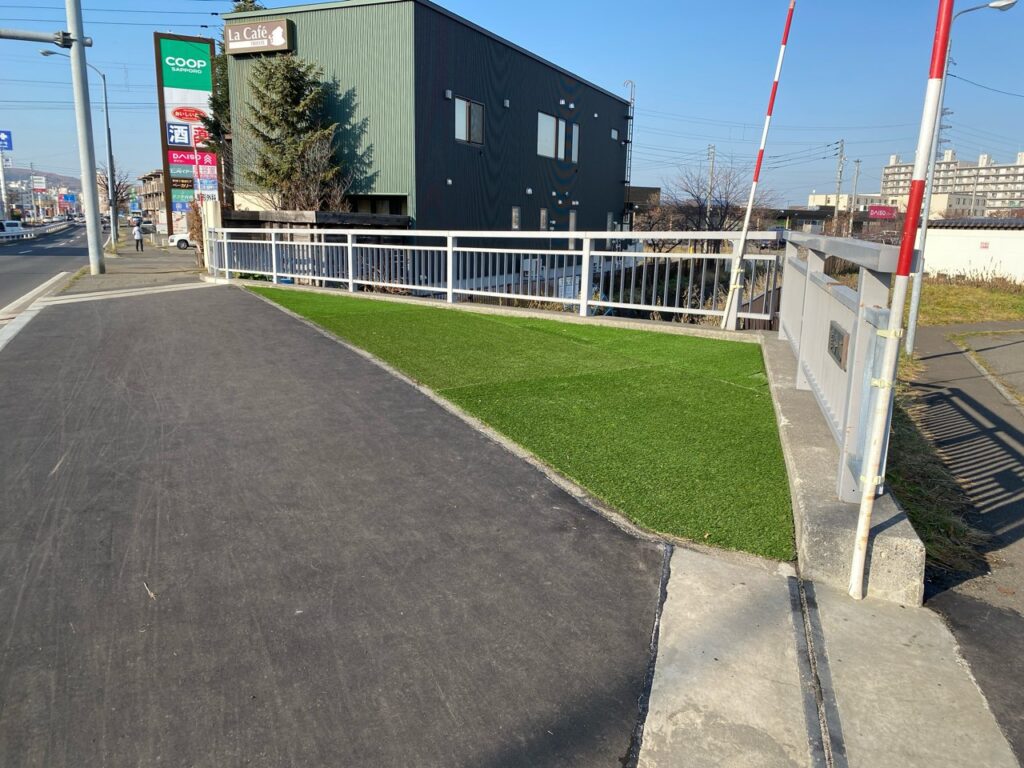

人工芝の張付けが終わり、本工事の施工内容が無事終了いたしました。
近隣の住民の皆様には温かいご声援をいただき、工期内に施工を無事完了することが出来ました。また近くで工事することがありましたら、何卒ご協力いただきますようお願い申し上げます。
それではまた、以上マツボックリでした😎
